Во вкладке "Графики" проекта в блоке "График работ" отображается сводный график со сроками выполнения работ по проекту.
Плановые сроки по договору можно редактировать.
Для этого нажать на кнопку Редактировать даты.
В открывшейся форме в каждой стадии можно отредактировать сроки.
Примечание. При изменении сроков экспертизы дата ее начала не может быть раньше, чем дата окончания ПД!
При раскрытии поля "Факт-прогноз", пользователь увидит фактические графики выполнения работ по каждому объекту.
Каждый дочерний объект представляет собой полноценный проект с полным набором функций по проекту (публикацией разделов и задач по ним, формированием заданий смежникам, выдачей предварительных решений, проверкой готовой документации смежниками).
Внимание! При выполнении любых действий в редакторе автоматически происходит пересчет сроков по проекту. Вернуть график в исходное состояние невозможно.

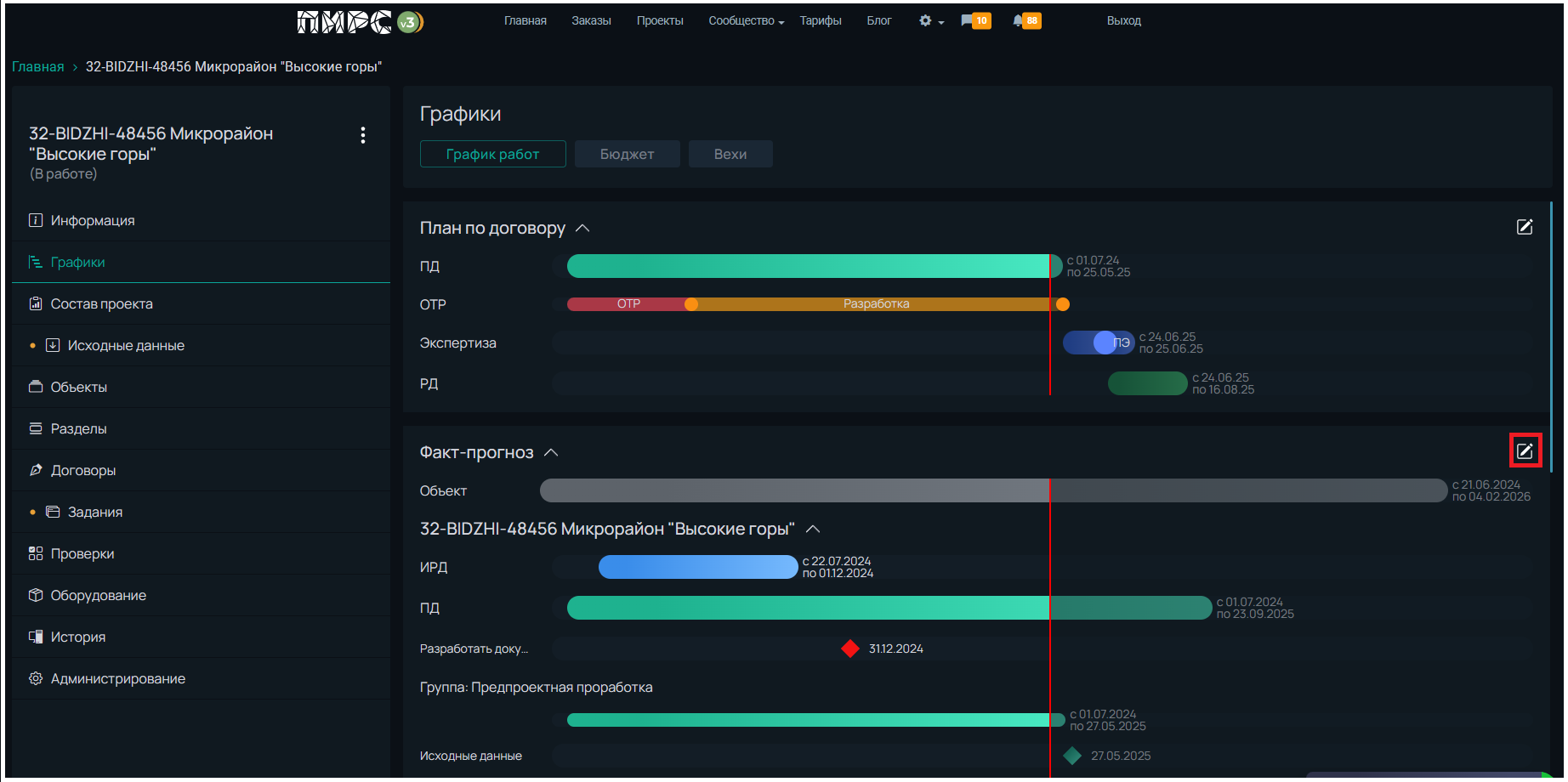

Для перехода в режим редактирования нажмите на иконку «Редактировать» на странице «График работ».
Откроется редактор с текущим графиком.
Особенности работы редактора

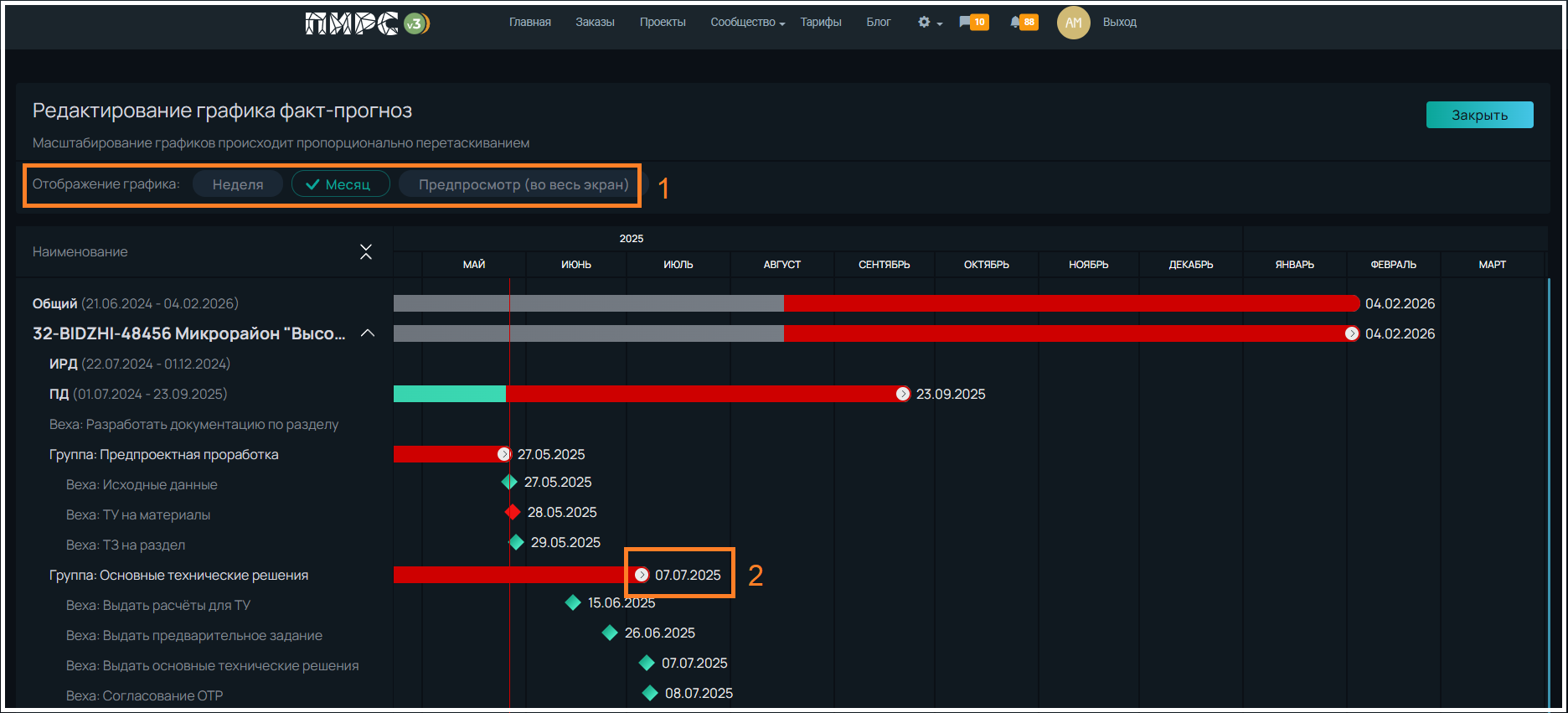

Есть переключатели режимов отображения: по неделям, по месяцам и предпросмотр (во весь экран), при котором редактирование недоступно (цифра 1 на рисунке)
В поле редактора можно перемещать группы вех (цифра 2 на рисунке)
После перемещения происходит автоматический пересчет всех связанных с этой группой вех по проекту, включая как предыдущую, так и последующую группы.
На графике отображается самая поздняя веха по всем разделам проекта.
При достижении минимальных или максимальных значений редактирование группы вех прекращается, появляется подсказка.
Для продолжения редактирования при достижении максимальных сроков необходимо увеличить общий срок проекта.
Если есть резерв времени, он отображается на графике; при превышении договорных или прогнозных сроков график подсвечивается красным.
Представляет собой визуальное представление прогресса проекта, показывающее, сколько работы было выполнено к определенному моменту времени в сравнении с запланированным и сколько денег было затрачено.

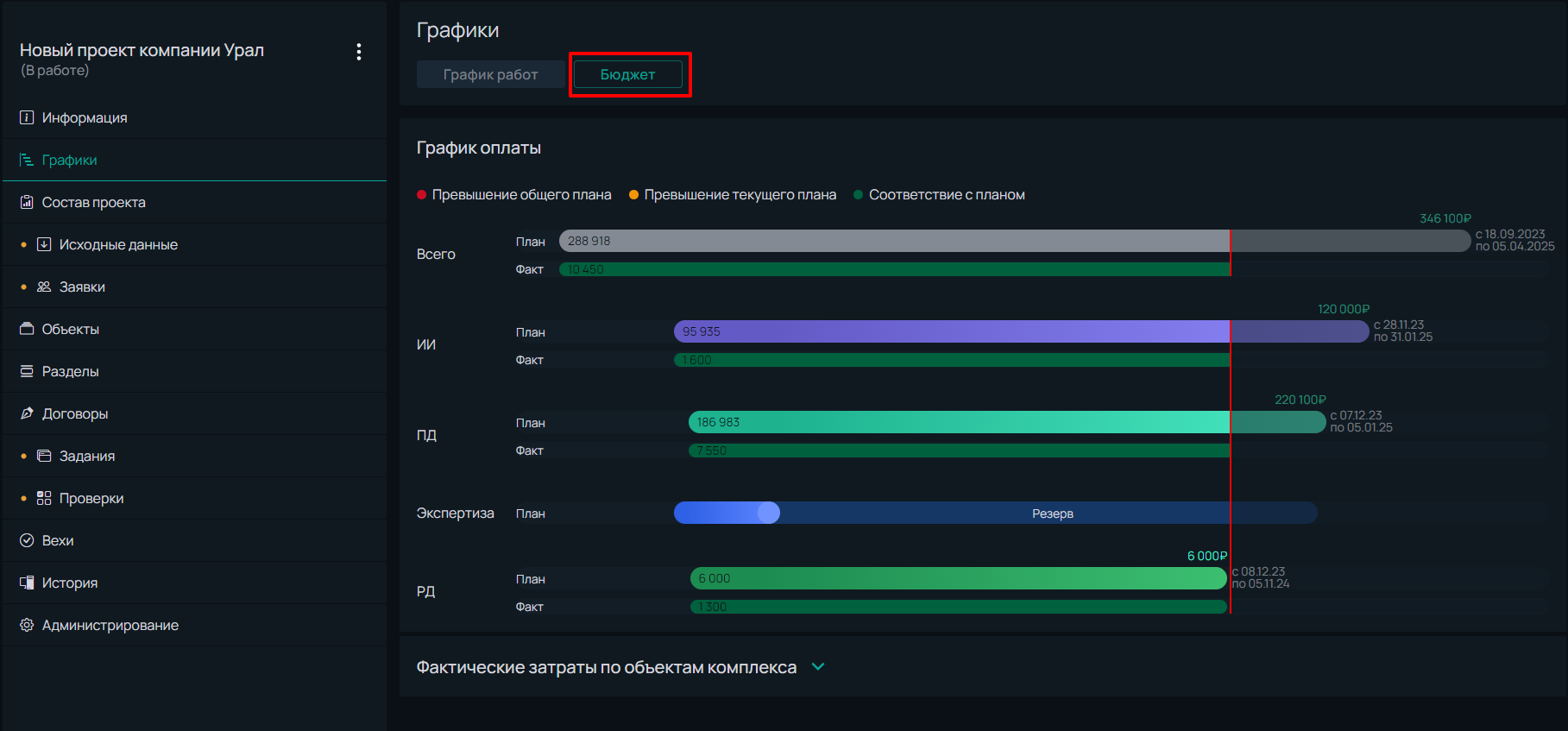

Для просмотра графика по методу освоенного объема нажмите на плашку «График оплаты»
Обозначения на графике:

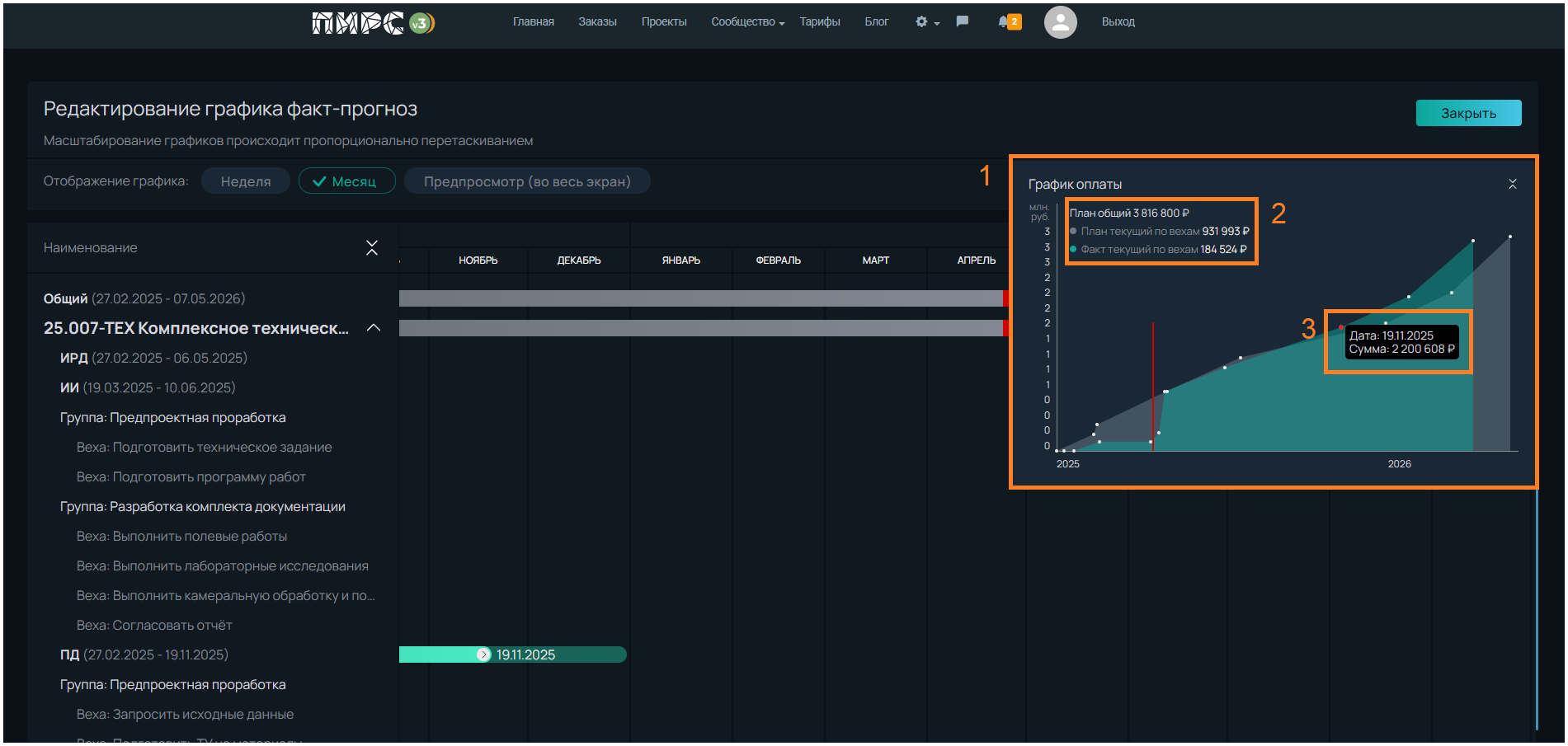

Цифра 1 — график с плановыми и фактическими показатели по вехам;
Цифра 2 — общие показатели плана и факта на текущую дату;
Цифра 3 — дата и сумма по выбранной вехе.

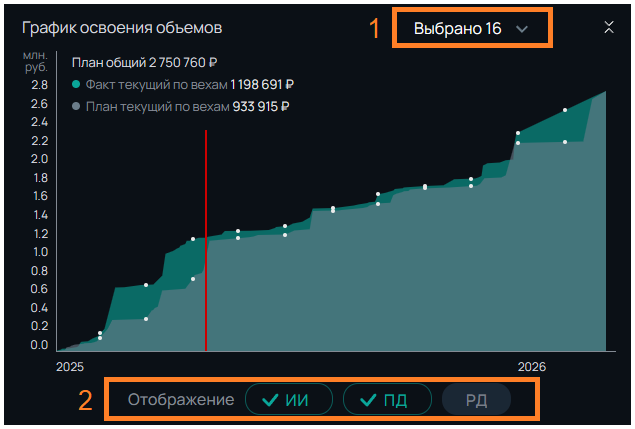

На графике реализована возможность фильтрации данных по специализации (номер1 на рисунке) и по стадиям проектирования (номер2 на рисунке), что позволяет более точно анализировать информацию в соответствии с выбранными критериями.
После внесения изменений закройте редактор, нажав кнопку «Закрыть».
При переходе во вкладку "Бюджет" пользователю будет предоставлен отчёт о плановой стоимости разработки стадий проекта и фактических оплатах по ним.
